SAP S/4HANA to jeden z tych systemów, o których nie warto myśleć wyłącznie jak o kolejnym ERP. W praktyce chodzi o sposób, w jaki firma porządkuje dane, skraca zamknięcie finansowe, automatyzuje operacje i przygotowuje się na bardziej elastyczny model pracy z chmurą. Poniżej rozkładam temat na konkret: od tego, czym ten system jest, przez modele wdrożenia i migracji, aż po koszty, ryzyka i warunki powodzenia w realnym projekcie.
Najważniejsze fakty o SAP S/4HANA na start
- To nowoczesny system ERP oparty na bazie SAP HANA, zaprojektowany do pracy na danych w czasie rzeczywistym.
- Najczęściej wybiera się go nie tylko dla nowych funkcji, ale też po to, by uprościć architekturę i przygotować firmę na dalsze zmiany.
- W praktyce dostępne są trzy główne modele: public cloud, private cloud i on-premise.
- Największe projekty migracyjne zwykle rozstrzygają się nie na poziomie technologii, ale danych, integracji i zakresu zmian procesowych.
- SAP deklaruje utrzymanie rozwoju S/4HANA do 2040 roku, a dla Business Suite 7 mainstream maintenance kończy się w 2027 roku, z opcją przedłużenia do 2030 roku.

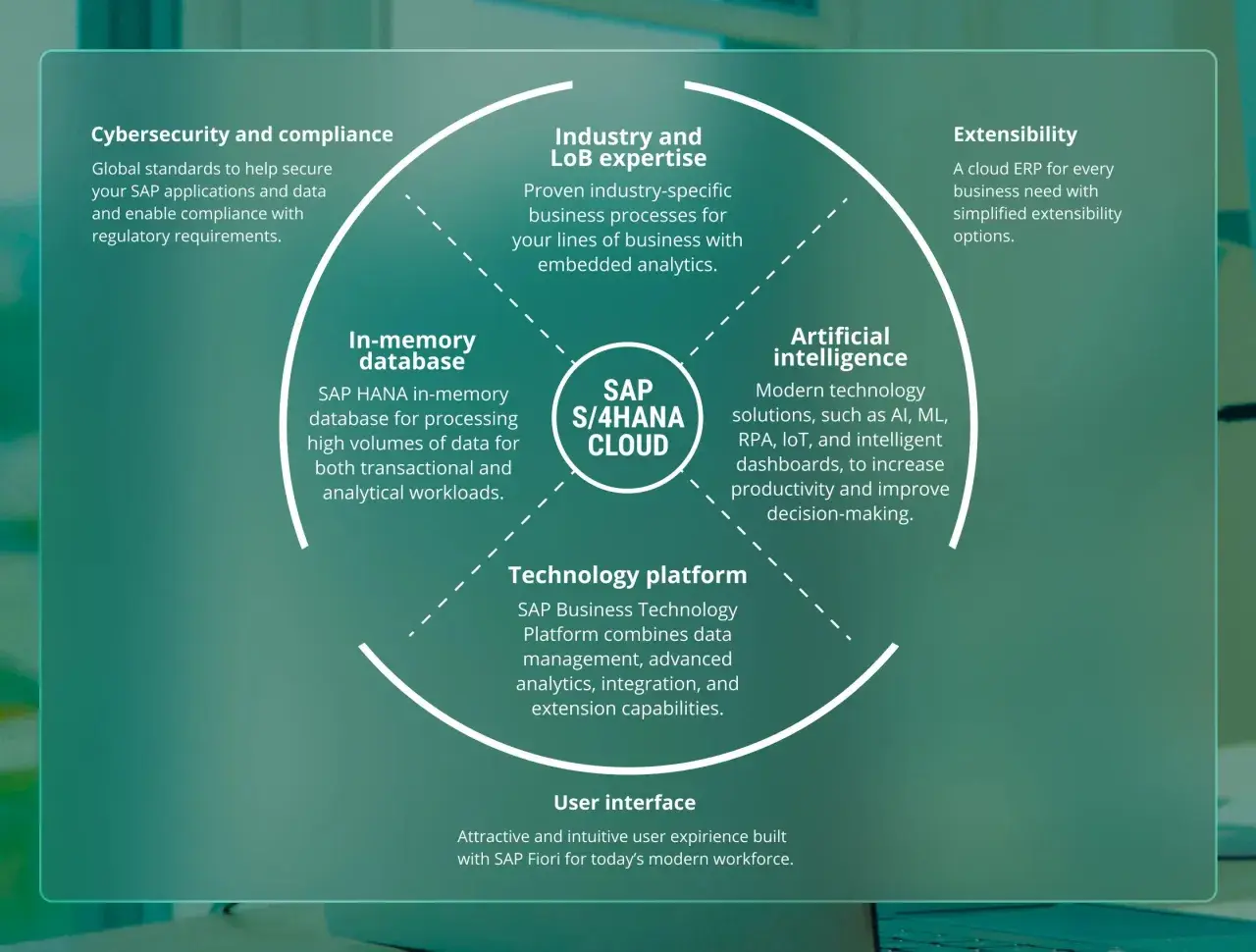

Co wyróżnia SAP S/4HANA w praktyce biznesowej
Patrzę na ten system przede wszystkim jako na rdzeń procesów firmy, a nie tylko kolejny moduł IT. SAP S/4HANA łączy finanse, zakupy, logistykę, produkcję, sprzedaż i raportowanie w jednym środowisku, dzięki czemu dane nie muszą krążyć po wielu rozproszonych aplikacjach. To ważne szczególnie tam, gdzie decyzje trzeba podejmować szybko, a margines błędu jest mały.
Technicznie kluczowa jest baza HANA, która wspiera przetwarzanie danych w pamięci operacyjnej. Dla biznesu oznacza to krótszy czas analizy, lepszą aktualność raportów i mniejszą potrzebę budowania ciężkich warstw pośrednich. W praktyce dobrze widać to w finansach, łańcuchu dostaw i kontroli zapasów, czyli wszędzie tam, gdzie opóźnione dane kosztują realne pieniądze.
Nie traktowałbym jednak tego systemu jako automatycznej poprawy wyników. Jeżeli firma ma chaotyczne procesy, słabe dane podstawowe i rozbudowane wyjątki, to nowa platforma nie naprawi wszystkiego sama. S/4HANA działa najlepiej tam, gdzie organizacja jest gotowa uporządkować procesy, a nie tylko przenieść chaos do nowszego środowiska. To prowadzi wprost do pytania, dlaczego tyle firm w ogóle myśli o migracji.
Dlaczego firmy migrują ze starszego ERP
Najczęstszy powód jest prosty: starszy system przestaje nadążać za tempem zmian. Wiele organizacji nadal działa na poprzednich generacjach SAP albo na mieszance systemów, które dobrze pamiętają poprzednią epokę biznesową. Z czasem pojawiają się problemy z utrzymaniem, integracją, raportowaniem i rozwojem, a każda większa zmiana zaczyna kosztować coraz więcej czasu.
W materiałach SAP utrzymanie S/4HANA jest przewidziane do 2040 roku, podczas gdy dla Business Suite 7 mainstream maintenance kończy się w 2027 roku, z opcjonalnym przedłużeniem do 2030 roku. To nie jest detal techniczny, tylko mocny sygnał biznesowy: dla wielu firm odwlekanie decyzji oznacza później większą presję na czas, budżet i zespół.
Dochodzi do tego jeszcze kwestia innowacji. Nowe funkcje, automatyzacja i integracja z rozwiązaniami AI są dziś rozwijane przede wszystkim wokół nowej platformy, a nie wokół starych architektur. Jeżeli firma chce budować przewagę operacyjną, a nie tylko utrzymywać stan obecny, migracja staje się naturalnym krokiem. Następne pytanie brzmi więc nie „czy”, tylko „w jakim modelu”.

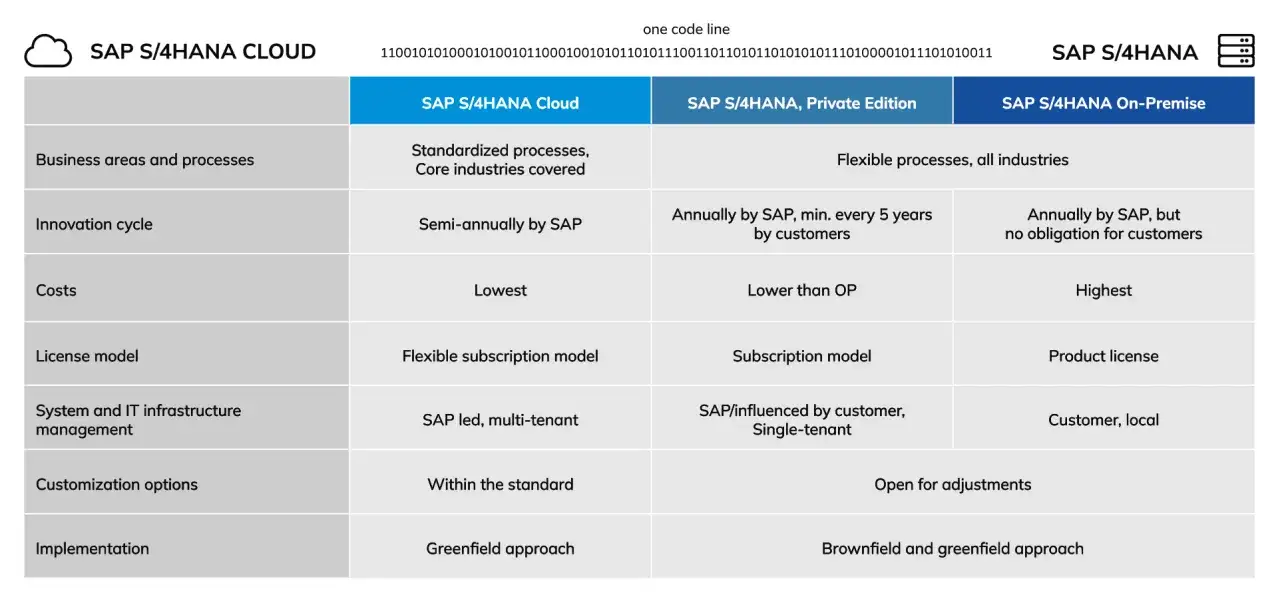

Jakie są modele wdrożenia i czym się naprawdę różnią
Najwięcej nieporozumień widzę wtedy, gdy ktoś mówi o „wdrożeniu SAP” jak o jednej rzeczy. W praktyce wybór modelu ma duży wpływ na koszty, tempo projektu, zakres personalizacji i odpowiedzialność zespołów. Najprościej porównać to tak:
| Model | Kiedy ma sens | Największy plus | Największe ograniczenie |
|---|---|---|---|
| Public cloud | Gdy firma chce szybko wystartować i zaakceptuje standardowe procesy | Najszybsze uruchomienie, dużo gotowych praktyk, mniejsze obciążenie IT | Mniej swobody w głębokiej personalizacji |
| Private cloud | Gdy organizacja chce zachować więcej elastyczności i część istniejących inwestycji | Lepszy balans między standaryzacją a dopasowaniem do firmy | Projekt nadal bywa złożony i wymaga dyscypliny architektonicznej |
| On-premise | Gdy firma potrzebuje pełnej kontroli i ma rozbudowane wymagania techniczne lub regulacyjne | Największa kontrola nad środowiskiem i zmianami | Większa odpowiedzialność za infrastrukturę, aktualizacje i utrzymanie |
Public cloud jest najbardziej standardowy. SAP opisuje ten wariant jako silnie ustandaryzowany i skoncentrowany na gotowych scenariuszach biznesowych. Private cloud daje więcej swobody, a jednocześnie pozwala zachować część dotychczasowych inwestycji i rozszerzeń. On-premise zostaje tam, gdzie organizacja nie chce lub nie może oddać pełnej kontroli środowiska.
Warto też pamiętać o praktycznej stronie projektu: w modelu public cloud SAP deklaruje możliwość uruchomienia systemu nawet w ciągu tygodni, korzystając z podejścia SAP Activate. To działa jednak głównie wtedy, gdy firma godzi się na fit-to-standard, a nie na rozbudowany system wyjątków i niestandardowych obejść. Gdy model jest już wybrany, najtrudniejsze dopiero się zaczyna, czyli sam sposób przejścia do nowego systemu.
Jak przebiega migracja i którą ścieżkę wybrać
Przy migracji do S/4HANA zwykle rozmawia się o trzech ścieżkach: greenfield, brownfield i selective data transition. To nie są modne etykiety, tylko różne odpowiedzi na pytanie, ile z obecnego środowiska chcesz zachować, a ile zbudować od nowa. I tu właśnie najczęściej zapadają decyzje, które później przesądzają o sukcesie albo o przeciążeniu projektu.
| Ścieżka | Co zachowujesz | Kiedy wybrać | Na co uważać |
|---|---|---|---|
| Greenfield | Nowe procesy, nową strukturę, tylko potrzebne dane | Gdy obecny system jest zbyt złożony albo blokuje rozwój | Większa praca po stronie biznesu, danych i zmian organizacyjnych |
| Brownfield | Istniejący system, konfigurację i większość danych | Gdy środowisko jest względnie uporządkowane i firma chce ograniczyć ryzyko | Można przenieść stare nawyki razem z technologią |
| Selective data transition | Wybrane dane, wybrane procesy i część historycznego kontekstu | Gdy potrzebny jest kompromis między nowym startem a zachowaniem wartościowych elementów obecnego systemu | Nie każda konfiguracja i nie każdy scenariusz są wspierane |
Selective Data Transition jest oficjalnie wskazywana przez SAP jako alternatywa dla pełnej konwersji i nowej implementacji. To rozwiązanie bywa przydatne zwłaszcza przy carve-outach, fuzjach albo sytuacjach, w których część danych i historii ma zostać zachowana, ale reszta środowiska wymaga porządkowania. Trzeba jednak uważać na ograniczenia: SAP nie wspiera takiej ścieżki dla public cloud, a w praktyce nie jest też ona odpowiednia tam, gdzie pojawiają się próby „cofania” wersji.
Ja zwykle upraszczam to do jednego pytania: czy firma chce odtworzyć obecny model działania w nowym systemie, czy raczej wykorzystać migrację do przebudowy procesu? Odpowiedź na to pytanie prowadzi bezpośrednio do tego, jakie korzyści biznesowe można wyciągnąć z całej zmiany.
Gdzie firma naprawdę zyskuje po przejściu na nową platformę
Największa wartość nie leży w samym fakcie „posiadania nowego ERP”, tylko w tym, że procesy przestają być rozstrzelone i zaczynają działać w jednym rytmie. To daje korzyści w kilku obszarach jednocześnie. W finansach pojawia się szybsze zamknięcie okresu, w zakupach i logistyce lepsza widoczność przepływów, a w produkcji i utrzymaniu ruchu bardziej spójny obraz operacji.
- Finanse - łatwiej skrócić zamknięcie miesiąca i ograniczyć ręczne uzgadnianie danych.
- Łańcuch dostaw - lepsza synchronizacja produkcji, logistyki i zapasów zmniejsza ryzyko przestojów.
- Raportowanie - dane są bliżej źródła, więc analityka nie musi walczyć z wieloma wersjami prawdy.
- Automatyzacja - część zadań operacyjnych można uprościć lub odciążyć dzięki wbudowanym mechanizmom.
- AI i analityka - system lepiej nadaje się do wykorzystania modeli predykcyjnych i kontekstowych podpowiedzi.
Na stronie SAP mocno akcentowane są też funkcje embedded AI i real-time visibility, czyli wbudowane wsparcie AI oraz widoczność danych w czasie rzeczywistym. W praktyce nie chodzi o marketingową etykietę, ale o to, że system daje lepszą podstawę do podejmowania decyzji bez zrywania się do kolejnego raportu w Excelu. To jednak działa tylko wtedy, gdy firma ma uporządkowany „clean core”, czyli rdzeń systemu bez nadmiaru zbędnych przeróbek.
I właśnie tu zaczynają się realne ryzyka, bo każda korzyść ma swoją cenę organizacyjną. W następnej sekcji pokazuję, gdzie najłatwiej popełnić błąd.
Najczęstsze błędy, które psują wdrożenie
Największy błąd to traktowanie migracji jak projektu stricte IT. Tymczasem powodzenie zależy od biznesu co najmniej tak samo mocno jak od technologii. Jeśli właściciele procesów nie wezmą odpowiedzialności za standardy, wyjątki i priorytety, to nawet dobry partner wdrożeniowy nie dowiezie wartości, tylko skonfiguruje kolejny kosztowny system kompromisów.
Drugi klasyk to brak porządkowania danych. Stare kartoteki materiałowe, duplikaty kontrahentów, niespójne jednostki miary i różne definicje tych samych wskaźników potrafią zniszczyć jakość całego projektu. W praktyce jakość danych często decyduje o tym, czy migracja będzie technicznym sukcesem, czy operacyjnym rozczarowaniem.
Trzeci problem to zbyt ambitna customizacja na starcie. Firmy często chcą przenieść wszystko, co działało w starym świecie, a potem dziwią się, że nowy system staje się równie ciężki jak poprzedni. Lepsza jest dyscyplina: najpierw standard, potem tylko te rozszerzenia, które naprawdę dają przewagę lub są wymuszone regulacyjnie. Po zidentyfikowaniu ryzyk można już uczciwie spojrzeć na koszty.
Ile to kosztuje i co najbardziej podbija budżet
Nie ma jednej ceny S/4HANA, bo nie ma jednego projektu S/4HANA. Budżet zależy od liczby spółek, krajów, integracji, danych, rozszerzeń i zakresu zmian procesowych. W praktyce największym błędem jest patrzenie wyłącznie na licencję lub subskrypcję, bo to zazwyczaj tylko część całkowitego kosztu.
Najbardziej budżet podbijają zwykle cztery obszary: integracje z systemami zewnętrznymi, porządkowanie danych, testy end-to-end oraz zmiany w custom code. Do tego dochodzi zarządzanie zmianą, szkolenia i czas użytkowników biznesowych, którzy muszą wejść w projekt obok swoich codziennych obowiązków. Jeżeli organizacja działa w wielu krajach, trzeba jeszcze uwzględnić lokalizacje, zgodność regulacyjną i różne wymagania sprawozdawcze.
Jeśli chodzi o czas, public cloud może wystartować szybko, czasem w skali tygodni. Bardziej złożone transformacje, zwłaszcza przy dużym katalogu rozszerzeń i wielu integracjach, zwykle mierzy się w miesiącach, a nie w dniach. Z mojego punktu widzenia najrozsądniej jest planować budżet nie jako jedną kwotę „na system”, tylko jako koszyk: technologia, dane, integracja, testy i zmiana organizacyjna. Na końcu i tak liczy się nie sam koszt, ale to, czy firma jest gotowa go udźwignąć operacyjnie.
Co sprawdzić przed startem projektu, żeby nie zgubić wartości
Jeśli miałbym wskazać najważniejsze pytania przed wejściem w projekt, zacząłbym od pięciu rzeczy: czy obecne procesy naprawdę wymagają przebudowy, ile jest customizacji, jak dobra jest jakość danych, ile systemów trzeba zintegrować i czy organizacja ma właścicieli procesów po stronie biznesu. To brzmi prosto, ale właśnie te odpowiedzi decydują, czy projekt będzie kontrolowany, czy wymknie się w niekończące się wyjątki.
Dobrym testem jest też pytanie, czy firma chce iść w stronę standardu, czy utrzymywać silnie dopasowane środowisko. Jeżeli wybór pada na standard, łatwiej wykorzystać nową platformę do uproszczenia pracy i szybszych wdrożeń kolejnych zmian. Jeżeli przewaga firmy opiera się na specyficznych procesach, trzeba od razu zaplanować, które rozszerzenia są naprawdę strategiczne, a które tylko historyczne.
W praktyce najrozsądniejsze podejście to połączenie dyscypliny architektonicznej, porządku w danych i twardego zarządzania zakresem. Gdy te trzy elementy są pod kontrolą, S/4HANA przestaje być wyłącznie dużym projektem ERP, a staje się narzędziem do uporządkowania firmy na kolejne lata.
