Migracja danych - Jak uniknąć chaosu i błędów?

Kazimierz Sadowski .

13 kwietnia 2026

Ręce użytkownika obsługują laptop, na ekranie którego widnieje schemat chmury z ikonami telefonu i komputera, symbolizujący migrację danych.

Migracja danych między systemami jest jednym z tych zadań, które wyglądają prosto tylko na slajdzie. W praktyce decyduje o ciągłości pracy, jakości raportów i tym, czy po zmianie środowiska zespół nadal ufa liczbom, które widzi w dashboardach. W tym tekście pokazuję, jak podejść do takiego projektu rozsądnie: od planu i wyboru metody, przez testy, aż po kontrolę po uruchomieniu nowego rozwiązania.

Najważniejsze decyzje zapadają przed pierwszym transferem

  • Najpierw ustal cel biznesowy - inne zasady obowiązują przy przeniesieniu archiwum, a inne przy hurtowni danych, od której zależą raporty zarządcze.
  • Plan jest ważniejszy niż narzędzie - bez mapowania pól, testów i planu odwrotu nawet dobre oprogramowanie nie uratuje projektu.
  • Dobierz metodę do tolerancji na przestój - czasem wystarczy prosty transfer, ale przy środowiskach produkcyjnych częściej potrzebna jest replikacja lub podejście etapowe.
  • W analityce liczy się nie tylko kompletność - trzeba zachować historię, definicje KPI, jakość danych i metadane.
  • Walidacja po starcie jest obowiązkowa - porównanie rekordów, sum kontrolnych i kluczowych raportów szybko pokazuje, czy wszystko działa jak trzeba.

Kiedy przeniesienie danych staje się projektem strategicznym

Nie każda zmiana systemu oznacza to samo ryzyko. Inaczej wygląda eksport kilku tabel do nowego narzędzia, a inaczej przeniesienie hurtowni, od której zależą raporty sprzedaży, finansów i operacji. Właśnie wtedy przestaje to być zwykła czynność administracyjna, a zaczyna się projekt, który może zatrzymać działanie zespołu albo rozjechać wyniki raportowe.

W praktyce patrzę na trzy pytania: co jest źródłem prawdy, jak długo biznes może działać bez dostępu do danych i czy zmiana obejmuje tylko kopię, czy także transformację struktury. Jeśli odpowiedź brzmi: „nie możemy sobie pozwolić na błąd w liczbach”, trzeba od razu myśleć o testach porównawczych, kontroli jakości i planie wycofania zmian. To właśnie ten etap odróżnia świadome wdrożenie od nieprzemyślanego przenoszenia plików.

Gdy już wiadomo, że skala ryzyka jest realna, sensownie przejść do planu, a nie do klikania w narzędzie. To oszczędza najwięcej czasu na końcu projektu.

Jak zaplanować proces bez chaosu

Najlepsze wdrożenia, jakie widziałem, zaczynały się od nudnej, ale bardzo konkretnej pracy. Najpierw spis źródeł, potem zależności, następnie zasady transformacji i dopiero na końcu wybór sposobu transferu. Brzmi zachowawczo, ale właśnie taka kolejność redukuje liczbę niespodzianek w dniu przełączenia.

  1. Inwentaryzuj wszystkie źródła - bazy, pliki, API, kolejki, raporty, integracje i procesy wsadowe. Bez tego łatwo przeoczyć krytyczny fragment układanki.
  2. Określ zakres i priorytety - nie wszystko trzeba przenosić od razu. Często warto zacząć od danych krytycznych, a archiwa i rzadziej używane zasoby zostawić na później.
  3. Zdefiniuj mapowanie pól i reguły transformacji - czyli co z czym się łączy, jak przeliczane są jednostki, jak traktowane są duplikaty i co robisz z brakami.
  4. Ustal tolerancję na przestój - przy małych środowiskach okno serwisowe może wynieść 15-30 minut, ale przy większych projektach trzeba planować migrację etapową albo synchronizację ciągłą.
  5. Spisz RPO i RTO - RPO to maksymalna akceptowalna utrata danych, a RTO to czas potrzebny na przywrócenie usługi. Te dwa parametry porządkują rozmowę między IT i biznesem.
  6. Zbuduj runbook - to szczegółowa instrukcja krok po kroku dla dnia przełączenia: kto co robi, w jakiej kolejności i co uznaje się za sygnał alarmowy.

Na tym etapie warto też z góry ustalić, co zrobi zespół, jeśli walidacja nie przejdzie. Bez tego nawet dobrze przygotowany plan może się rozsypać przy pierwszej rozbieżności w liczbach. Właśnie dlatego następny krok to wybór metody przenosin, a nie improwizacja w dniu wdrożenia.

Jakie metody przenosin sprawdzają się w praktyce

Nie wybieram metody według tego, co brzmi najbardziej nowocześnie. Najpierw patrzę na przestój, wolumen danych, zależności i to, czy wolno zmieniać model po drodze. Dla jednych projektów wystarczy prosty transfer, dla innych potrzebna jest ciągła synchronizacja albo przebudowa warstwy analitycznej.

Metoda Kiedy ma sens Plusy Ograniczenia
Transfer offline Małe systemy, krótkie okno serwisowe, niski poziom zależności Prosty plan, mniejsza liczba komponentów, niższa złożoność Przestój bywa pełny, a przy większej skali rośnie ryzyko pomyłek
Replikacja online Środowiska produkcyjne, gdzie przestój musi być minimalny Możliwość równoległego działania, mniejsze ryzyko długiego wyłączenia Więcej monitoringu, większa złożoność i zwykle wyższy koszt operacyjny
ETL lub ELT z przebudową modelu Hurtownie, lakehouse, nowe warstwy raportowe, zmiana schematu Da się oczyścić dane, ujednolicić formaty i poprawić jakość Wymaga dokładnej walidacji i często odkrywa stare problemy z jakością
Podejście etapowe Duże organizacje, wiele integracji, różne zespoły po stronie źródła i celu Rozkłada ryzyko, ułatwia testy i porządkuje cutover Projekt trwa dłużej, a koordynacja jest bardziej wymagająca

W projektach analitycznych bardzo często wygrywa model etapowy z częściową synchronizacją, bo pozwala porównać stare i nowe wyniki przed pełnym przełączeniem. To nie jest najkrótsza droga, ale zwykle jest najrozsądniejsza. A skoro mowa o analityce, trzeba powiedzieć wprost, że tam stawka jest szersza niż samo skopiowanie tabel.

Co zmienia się, gdy przenosisz dane do warstwy analitycznej

W hurtowni, lakehouse albo platformie BI nie wystarczy, że rekordy „się zgadzają”. Liczy się jeszcze historia, spójność definicji i to, czy raport po przenosinach nadal pokazuje to samo, co przed zmianą. Właśnie tutaj wiele projektów przegrywa, bo zespoły sprawdzają kompletność techniczną, ale pomijają logikę biznesową.

Zachowaj historię, a nie tylko stan bieżący

Jeśli analizujesz sprzedaż, marżę albo rotację klientów, sam aktualny snapshot niewiele daje. Potrzebujesz historii zmian, dat obowiązywania i zasad wersjonowania, żeby raporty kwartalne oraz trendowe nie stały się przypadkową mieszanką starego i nowego modelu.

Nie pomijaj metadanych i lineage

Metadane to opis danych: skąd pochodzą, jak są liczone i kto jest ich właścicielem. Lineage pokazuje ich pochodzenie i drogę między systemami. Bez tego trudno odtworzyć, dlaczego jeden KPI nagle przestał się zgadzać po wdrożeniu nowej platformy.

Przeczytaj również: Data storytelling - Zmień dane w decyzje. Jak?

Uzgodnij raporty z biznesem, nie tylko tabele

To, że liczba rekordów się zgadza, nie znaczy jeszcze, że wynik jest poprawny. W analityce trzeba porównać także konkretne raporty, filtry, okna czasowe, strefy czasowe i reguły deduplikacji. W praktyce najlepiej sprawdzają się krótkie zestawy kontrolne złożone z kilku kluczowych raportów, które biznes zna i rozumie.

Jeśli ten etap jest zrobiony dobrze, kolejne kroki są bardziej przewidywalne. I właśnie wtedy można przejść do samej sekwencji działań, która zamienia plan w bezpieczne przełączenie.

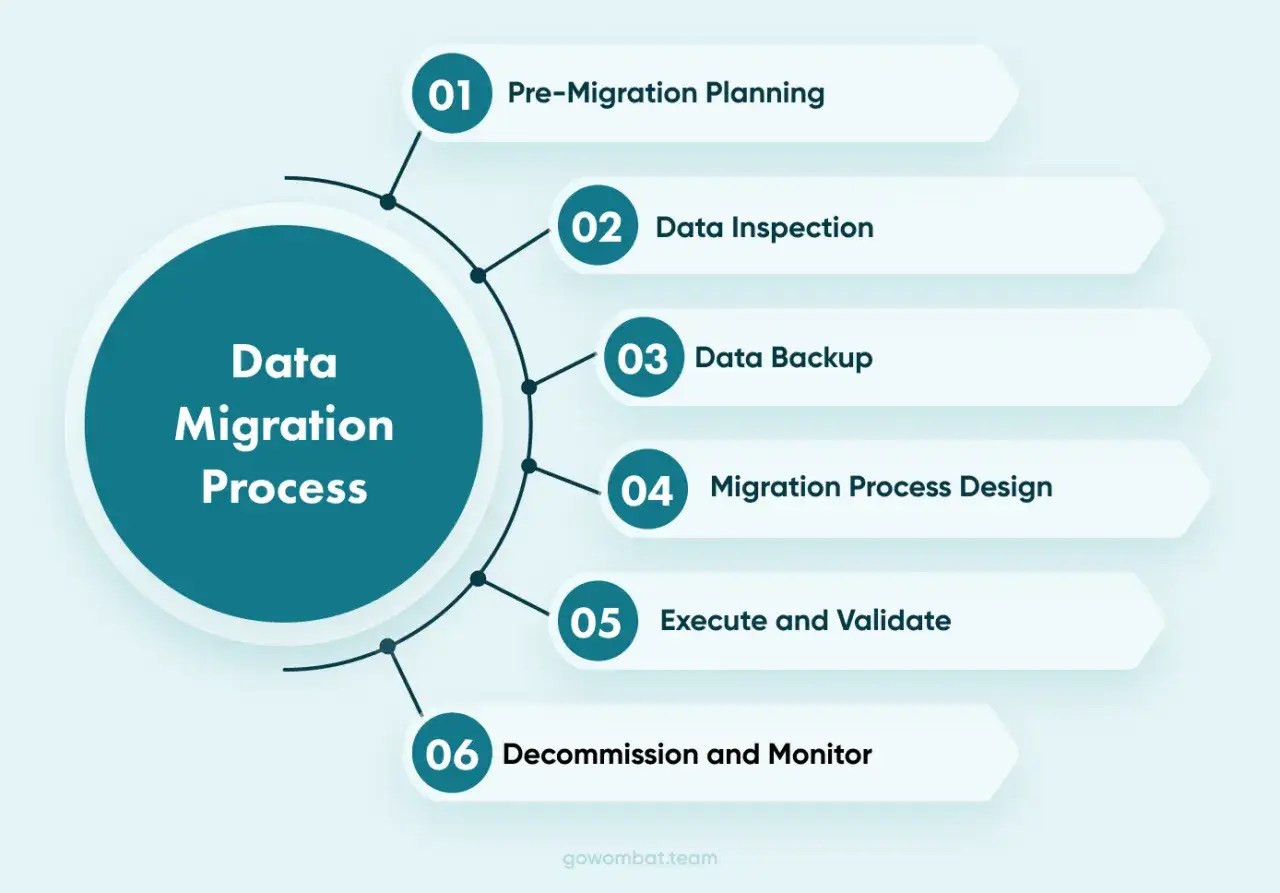

Schemat procesu migracji danych: planowanie, inspekcja, backup, projekt, wykonanie, walidacja, dekomisja i monitorowanie.

Jak przebiega proces krok po kroku

W dobrze prowadzonym projekcie proces nie kończy się na kliknięciu „export” i „import”. Zwykle wygląda to jak seria małych, kontrolowanych ruchów, z których każdy ma własny cel i własny punkt kontroli. Dzięki temu można wcześnie zauważyć problem, zamiast szukać go po fakcie w produkcji.

  1. Przygotowanie środowiska - konfiguracja dostępu, uprawnień, sieci, zabezpieczeń i pojemności po stronie celu.
  2. Próbny transfer - mały wycinek danych, który pokazuje, czy mapowanie, formaty i transformacje działają tak, jak zakładano.
  3. Walidacja techniczna - porównanie liczby rekordów, kluczy, sum kontrolnych i struktury tabel.
  4. Walidacja biznesowa - testy na kluczowych raportach, agregacjach i regułach, które naprawdę interesują użytkowników.
  5. Cutover - przełączenie ruchu, synchronizacja końcowa i zamknięcie starego źródła zapisu.
  6. Monitoring po starcie - obserwacja błędów, opóźnień, brakujących rekordów i wydajności pierwszych odświeżeń.
  7. Wyłączenie zbędnych integracji - stary system nie powinien wisieć „na wszelki wypadek”, jeśli nie ma już roli operacyjnej.

Największy błąd, jaki widuję, to zbyt wczesne uznanie transferu za zakończony. W rzeczywistości projekt domyka dopiero stabilność po starcie, a nie sam moment technicznego przełączenia. Skoro tak, trzeba też wiedzieć, co zwykle psuje cały plan.

Najczęstsze błędy, które kosztują najwięcej czasu

W praktyce większość problemów nie wynika z braku narzędzi, tylko z błędnych założeń. Projekt psuje się wtedy, gdy zespół zakłada, że wszystko da się skopiować 1:1, że dane są czyste albo że plan odwrotu „jakoś się wymyśli” w dniu wdrożenia. To są bardzo kosztowne skróty myślowe.

  • Brak pełnej inwentaryzacji - pominięta integracja albo raport potrafi zatrzymać cały proces po przełączeniu.
  • Za późne testy porównawcze - jeśli walidację zostawisz na koniec, poprawki będą droższe i bardziej stresujące.
  • Ignorowanie zależności czasowych - różnice stref czasowych, kalendarzy fiskalnych i okien odświeżania mogą zrujnować zgodność raportów.
  • Brak testu wycofania zmian - rollback nie może być teorią; trzeba go przećwiczyć wcześniej.
  • Nieuwzględnienie uprawnień - po przenosinach użytkownik może widzieć dane, których nie powinien, albo nie widzieć niczego.
  • Brak komunikacji z biznesem - użytkownicy muszą wiedzieć, kiedy dane są zamrożone, kiedy wracają i które raporty są chwilowo niepewne.

W dobrze prowadzonym projekcie to właśnie te ryzyka są adresowane najwcześniej, bo każdy z nich potrafi kosztować więcej niż sam transfer. Gdy błędy są zidentyfikowane, pozostaje jeszcze jedna rzecz: twarda weryfikacja, czy nowe środowisko rzeczywiście działa poprawnie.

Jak sprawdzić, czy wszystko naprawdę działa

Walidacja po transferze powinna być podzielona na warstwy. Najpierw sprawdzam kompletność, potem spójność, a dopiero później zachowanie raportów i wydajność. To lepsze niż jedna wielka kontrola na końcu, bo każdy problem da się wtedy szybciej przypisać do konkretnego etapu.

Co sprawdzić Dlaczego to ważne Jak to zrobić w praktyce
Liczba rekordów Szybko pokazuje, czy coś nie zniknęło po drodze Porównaj źródło i cel dla kluczowych tabel oraz partycji
Sumy kontrolne i próbki Wykrywają ciche różnice, których sam count nie ujawni Porównaj hashe, klucze i losowo wybrane rekordy z kilku zakresów
Raporty biznesowe Pokazują, czy liczby nadal znaczą to samo dla użytkownika Uruchom najważniejsze dashboardy, KPI i agregacje z produkcyjnych filtrów
Wydajność Nowy system może działać poprawnie, ale zbyt wolno Zmierz czas odświeżania, odpowiedzi zapytań i opóźnienie zasilania danych
Uprawnienia i audyt Błędy bezpieczeństwa często wychodzą dopiero po przełączeniu Zweryfikuj role, logi dostępu i blokady na poziomie tabel, widoków oraz raportów

Jeśli ta kontrola przejdzie bez niespodzianek, projekt dopiero wtedy można uznać za naprawdę domknięty. Zostaje jeszcze porządne uporządkowanie całości, żeby nowe rozwiązanie nie zaczęło po miesiącu przypominać starego bałaganu.

Po udanej zmianie warto jeszcze domknąć porządek

Po zakończeniu przenosin nie zostawiam starego środowiska „na wszelki wypadek” bez daty wyłączenia. To prosta droga do podwójnych źródeł prawdy, niejasnych odpowiedzialności i sporów o to, skąd właściwie pochodzą wyniki. Lepiej od razu uporządkować dokumentację, wskazać właścicieli danych i ustalić, co ma być archiwum, a co aktywnym systemem referencyjnym.

  • Ustal jedno źródło prawdy dla najważniejszych zbiorów i raportów.
  • Sprawdź, które integracje można zamknąć, a które trzeba jeszcze monitorować przez kilka tygodni.
  • Opisz zasady backupu, retencji i odtwarzania po zmianie środowiska.
  • Zaktualizuj słowniki danych, definicje KPI i instrukcje dla zespołów operacyjnych.

W dobrze poprowadzonym projekcie końcowy efekt nie sprowadza się do samego transferu. Chodzi o to, żeby dane były spójne, raporty przewidywalne, a zespół wiedział, gdzie jest źródło prawdy i jak utrzymać to w kolejnych miesiącach. Właśnie wtedy zmiana platformy przestaje być jednorazowym zadaniem, a staje się realnym usprawnieniem pracy.

FAQ - Najczęstsze pytania

Migracja danych to proces przenoszenia informacji między systemami. Jest kluczowa dla ciągłości biznesu, jakości raportów i zaufania do danych po zmianie środowiska. Odpowiednio zaplanowana minimalizuje ryzyko przestojów i błędów.
Najczęstsze błędy to brak pełnej inwentaryzacji, zbyt późne testy porównawcze, ignorowanie zależności czasowych, brak testu wycofania zmian oraz niedostateczna komunikacja z biznesem. Mogą one prowadzić do kosztownych przestojów i utraty danych.
Dostępne metody to transfer offline (małe systemy), replikacja online (minimalny przestój), ETL/ELT z przebudową modelu (oczyszczanie danych) oraz podejście etapowe (duże organizacje). Wybór zależy od tolerancji na przestój, wolumenu danych i złożoności.
Walidacja po migracji jest kluczowa, aby upewnić się, że dane są kompletne, spójne, a raporty biznesowe działają poprawnie. Obejmuje sprawdzenie liczby rekordów, sum kontrolnych, raportów biznesowych, wydajności i uprawnień, co pozwala szybko wykryć i naprawić ewentualne problemy.
Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

migracja danych migracja danych krok po kroku planowanie migracji danych walidacja migracji danych metody migracji danych
Autor Kazimierz Sadowski
Kazimierz Sadowski
Nazywam się Kazimierz Sadowski i od 4 lat zajmuję się tematyką technologii, sztucznej inteligencji oraz zarządzania projektami. Moja przygoda z tymi dziedzinami zaczęła się z fascynacji możliwościami, jakie niesie ze sobą nowoczesna technologia. Uwielbiam zgłębiać zawirowania AI i analizować, jak wpływa ona na nasze życie oraz sposób pracy w projektach. Pisząc, staram się przedstawiać skomplikowane zagadnienia w przystępny sposób, porównując różne źródła i śledząc aktualne trendy. Zależy mi na tym, aby dostarczać moim czytelnikom rzetelne, zrozumiałe i aktualne informacje, które pomogą im lepiej zrozumieć otaczający nas świat technologii.
Komentarze (0)
Dodaj komentarz
